许 伟
(甘肃一安建设科技集团有限公司,甘肃 兰州 730000)
引言现阶段,机电综合管线施工技术内容主要涵盖给排水、空调设备等方面,为切实保障施工质量满足实际发展要求,应采用管线布置综合平衡技术,进一步科学规划,确保管线布局合理。目前,业内已将优化工业厂房机电安装及综合布线施工技术作为自身研究的主要内容。
1 管线布置综合平衡技术从本质层面分析,管线布置综合平衡技术应归属于建筑机电安装工程施工管理技术范畴,其主要内容涉及通风空调、给排水、电气等专业管线安装等。实际应用过程中要依据工程建设实际需求,利用计算机对各专业管线进行预装配,并在此过程中对布线方案进行调整,最大限度地避免施工过程中因方案设计问题导致的返工情况发生。从工程实际应用角度分析,该技术可以满足设计方、建设方、监理方提出的各项要求,确保施工图纸中存在的问题在实际作业之前得到有效解决。该技术在实际应用中呈现出较大优势,具体表现为可以有效提升施工效率、降低资源浪费率,在提升施工质量的同时,实现创造经济效益的目标。由此,该技术也得到建筑领域的普遍认可,并得以广泛应用。
2 案例概述为研究机电安装要点以及管线布置综合平衡技术应用手段,本文选取实际案例进行具体说明。
案例工程为某地区新建大型工业厂房,其机电安装内容主要包括照明电气施工、弱电及强点施工等。技术人员在结合工程实际情况以及施工设计实际需求的基础上,决定采用管线布置综合平衡技术开展布线方案设计。
3 机电安装施工技术要点3.1 施工准备阶段要点案例工程中,施工单位充分认识到施工准备阶段科学性对后续施工作业有序性的影响。因此,在施工正式开始之前,施工方单位首先依据合同约定内容,对本次工程各个环节进行科学设计。同时,施工单位考虑到材料质量的重要性,制定了严格的材料质检以及管理流程,切实保障施工满足设计要求和使用要求。
3.2 施工布局设计要点技术人员首先依据工程实际需求以及国家规范要求,开展图纸设计工作,并进行严格审查,在综合不同施工技术以及施工工艺前提下,对不同方案进行比较,最终选取其中最优方案。
3.3 施工质量控制要点案例工程实际施工过程中,施工单位为确保施工质量满足实际要求,积极对施工所需材料进行严格的质检以及抽检,坚决避免不合格材料入场,同时,施工单位在施工正式开始前,组织施工人员进行集体培训,有效提升其专业技术能力,为保障施工质量奠定坚实基础。除此以外,施工单位在实际作业中应用BIM 新兴技术,通过系统平台以及信息化管理模式,有效提升施工质量。
3.4 设备调试以及日常维护保养设备调试与日常维护保养是排除机电设备故障的重要措施,提升管理人员的专业水平,也有助于设备维护保养工作的开展。
4 管线布置综合平衡技术应用要点考虑到管线布局设计是机电安装工程的重点环节,本文将重点阐述管线布置综合平衡技术在本工程中的应用要点。
4.1 主要技术内容4.1.1 绘图格式
案例工程中,技术人员在实际绘图作业过程中,严格遵循标准模板,确保图纸满足规范性要求,为安装作业提供有效的指导作用。在实际制作图纸过程中,严格依照规范对图幅、标题栏等进行绘制,同时考虑到打印效果有需求,实际工作过程中依据1∶1 标准进行绘制作业。表1 为图幅与打印比例。
表1 图幅与打印比例
技术人员在实际进行综合平面设计中,对图层、颜色、线型等错误进行单独修改并出图,同时对各专业管线修改前后图纸采用中文标注。综合平面图中主要涵盖管线层、说明层、剖面图等内容。其中管线层内容包括设备、管线、附件等方面。说明层主要内容为标准以及文字说明。剖面图管线绘制过程中不进行分层设置。技术人员在实际绘制作业过程中依照设计原图对各系统颜色、线型等进行统一规划,确保整个图纸主次分明、结构清晰。
4.1.2 管线布置架构
案例工程中,技术人员在实际进行布置架构设计之前,首先对机电设备安装施工图进行详细研究,并在此基础上构建完善的厂房各功能区域管线标高、交叉避让等基本框架。技术人员在进行此流程工作过程中,将需要进行走向修改的管线在设计原图之中标注,确保实际作业过程中施工人员依据正确的设计开展施工活动,为后续施工环节以及检查工作有序开展提供有力保障。
从施工实际角度分析,基本框架布置主要涵盖平面定位、布置标高、交叉翻弯等内容。案例工程中,技术人员在实际开展管线平面定位工作过程中,要对管线支架尺寸、外形尺寸等进行综合考虑,在充分结合机电设备安装位置的基础上,对管线布局进行设计。具体设计过程中,技术人员应遵循先明确设备安装位置、后进行管线设计的原则,如对消防喷淋头、照明设备等要分开设计,避免因二者管线交叉导致天花板美观性下降,同时最大限度地避免出现安全问题。
在标高布置方面,技术人员遵循不允许管道翻弯以及大管优先、其他管线随后的设计原则,具体标高构架如表2 所示。

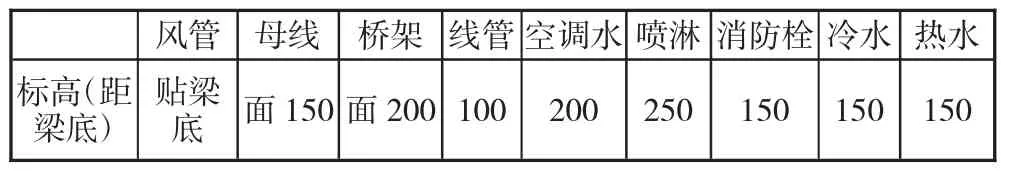

表2 管线标高构架 mm
在管线交叉翻弯方面,技术人员在设计过程中最大限度地避免采用交叉设计。此方面工作原则与标高布置相同,其主要目的是适应管线布置综合平衡技术发展现状,降低施工成本投入,以满足经济性要求。技术人员在必要的管线翻弯以及交叉设计中,为后续使用以及检修工作预留了充足的空间。管线布置基本框架能够实现机电设备安装中管线布置的综合平衡,减少管线的交叉,降低施工难度。
4.2 技术保障体系案例工程中,施工单位为确保布线设计成果得以有效显现,构建出一套较为完善的保障体系。技术人员需要对现场施工情况进行实时监控,确保各专业管线依照设计图纸进行安装,避免出现较大偏差或操作失误。在发现施工或设计问题后,技术人员需要及时将问题上报,并组织技术部门讨论解决对策,必要情况下求助专家提供专业性意见,确保问题得到有效解决,不留下安全隐患。除此以外,施工单位还建立了完善的奖惩以及竞争机制,充分调动施工人员的工作积极性,同时确保其严格遵照规定工艺流程开展作业,有效提升工程施工质量以及效率。
4.3 管线综合平衡流程管线综合平衡流程具体包括如下几个步骤:一是根据施工现场实际情况,对施工所需材料外形尺寸以及规格进行明确。二是依据相应安装技术对不同设计方案进行相应调整,确保其满足实际施工需求。三是对机电设备安装设计以及功能特点进行综合分析。四是依托于CAD 等绘图软件,对不同系统管线图层进行细致分类。五是开展剖面详细图、空间剖面图等绘制工作。六是对同一区域相邻断面内管线标高位置等进行复核。七是开展拐角位置三维图绘制。
4.4 技术应用注意事项依据案例工程施工经验,受机电设备管线复杂性影响,技术人员在实际开展绘图作业过程中应注意以下几点内容:
1)必要情况下,技术人员需要针对建筑拐角等特殊位置绘制三维效果图。
2)技术人员在实际开展绘图作业过程中应避免同时进行多个图层绘制,避免图层产生凌乱混杂情况。
3)针对风管等特殊管线绘图过程中,应对保温厚度等因素进行综合考量,切实保障图纸平衡性。
5 结语机电安装以及综合布线施工是大型工业厂房项目施工的重要组成部分。本文所研究案例在应用管线布置综合平衡技术后取得较好的成效,施工效率大幅提升,施工返工率直线下降,且整个机电安装工程完全满足设计以及使用要求,由此可见,该技术具备较大的推广应用价值。
